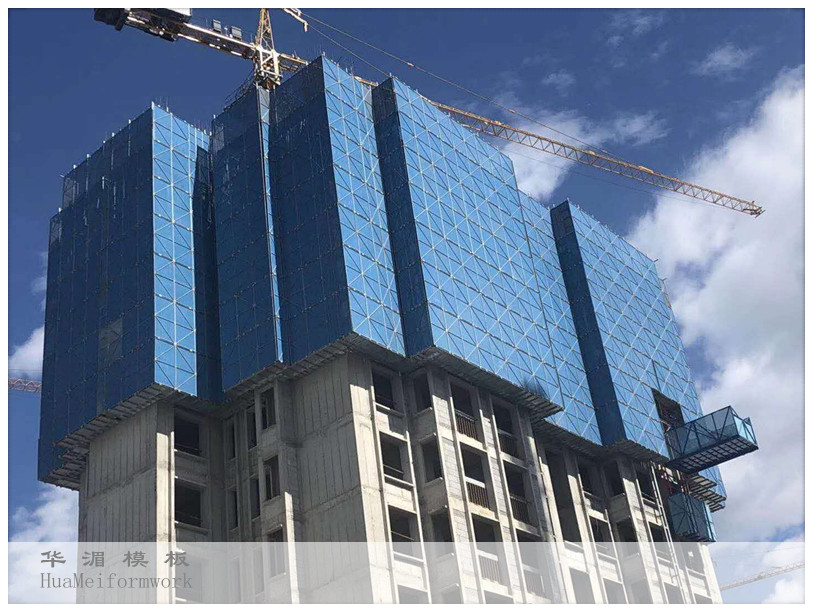

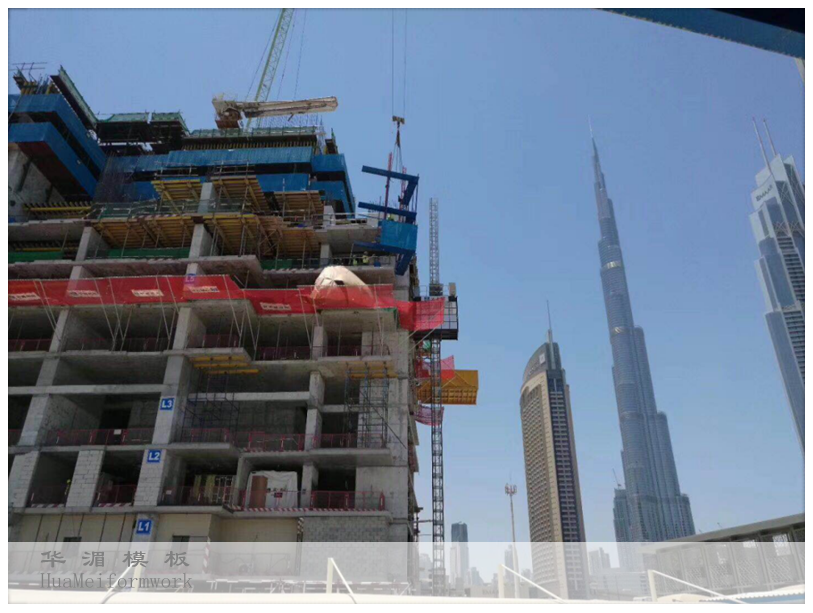

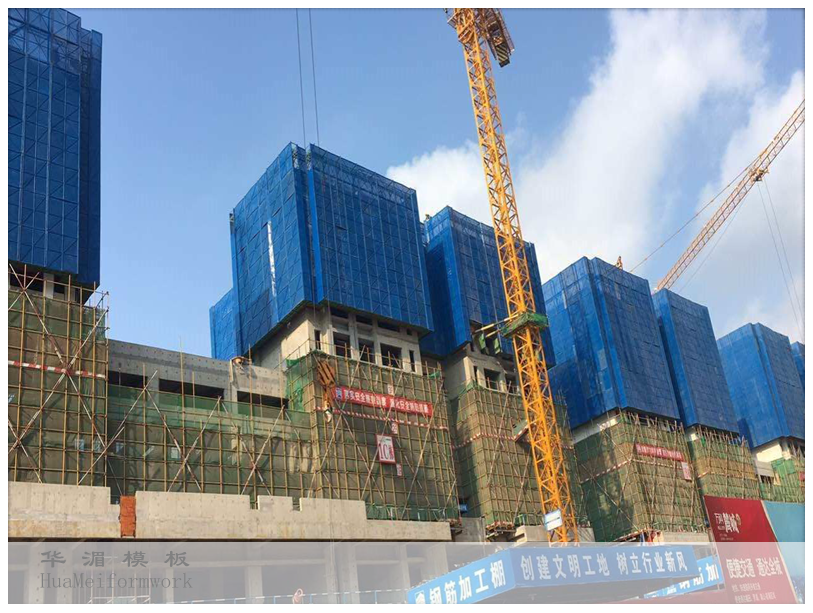

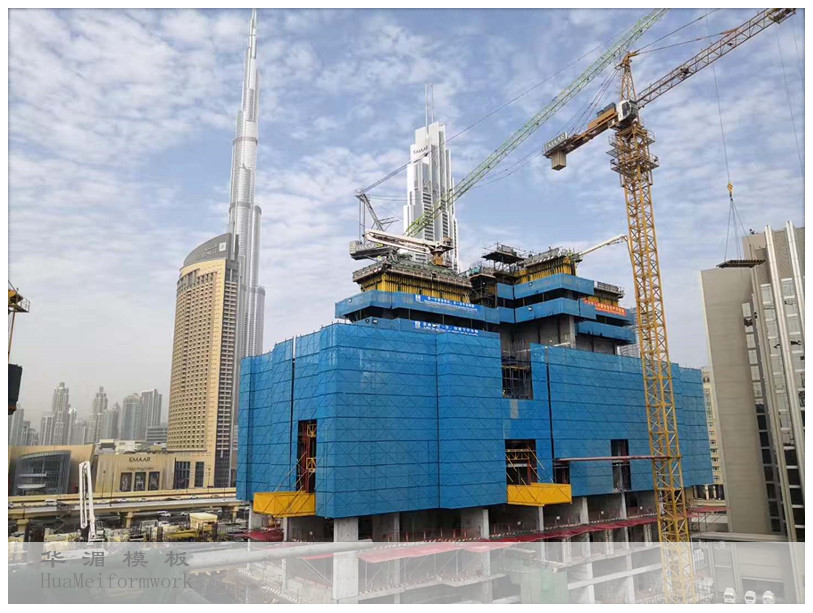

附着式升降脚手架(爬架)

发布时间:2019-11-07

                         附着式升降脚手架(爬架)

1、爬架构件:

主要组成构件含上下承重梁、竖龙骨、导轨、转角立柱、附墙支座、提升挂座、电动葫芦、防护网片、钢板冲孔网、花纹龙骨板、钢板网龙骨板、刚支座、智能控制系统配件、斜弦杆、翻板、内挑板、机位防坠器等

2、爬架工作原理:

将专门设计的升降机构固定(附着)在建筑物上,将脚手架同升降机构连接在一起,但可以相对运动,通过对固定于升降机构上的动力设备将脚手架提升或者下降,从而实现脚手架爬升或下降。

3、爬架的组装工艺流程

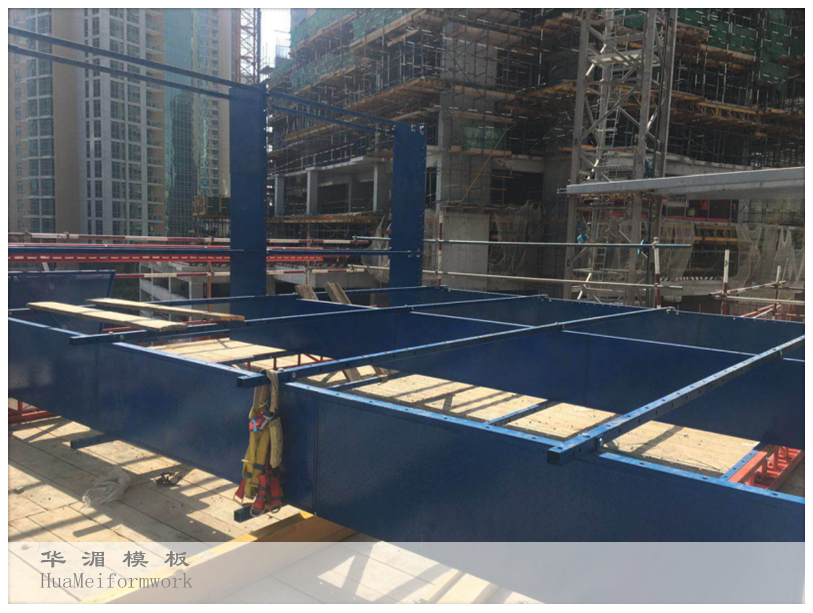

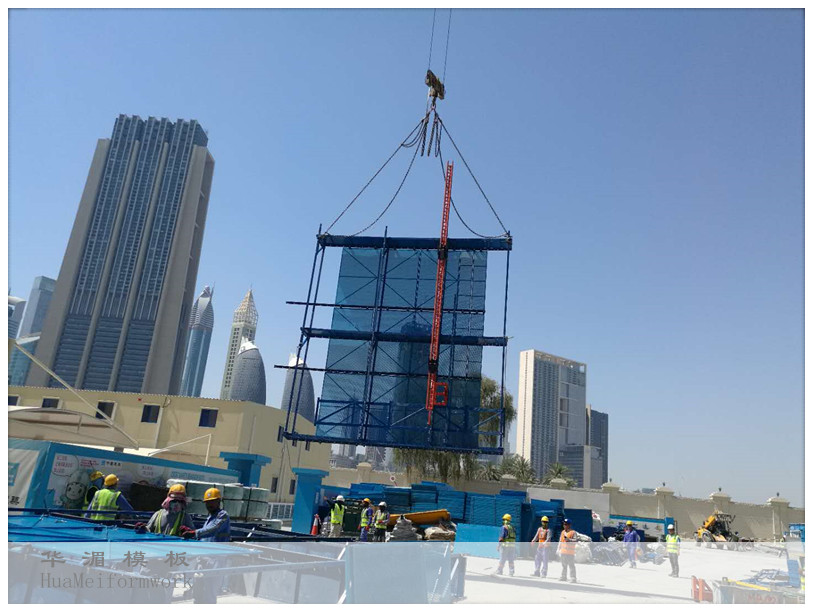

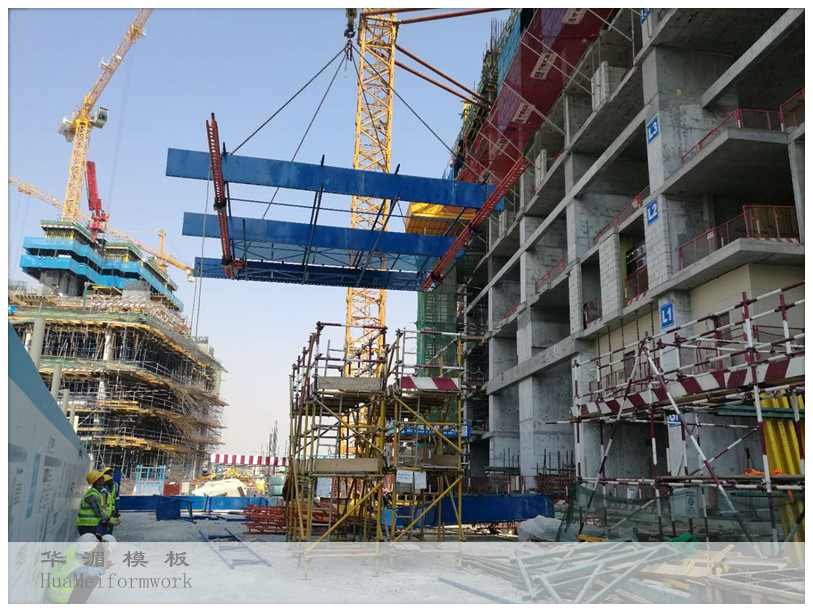

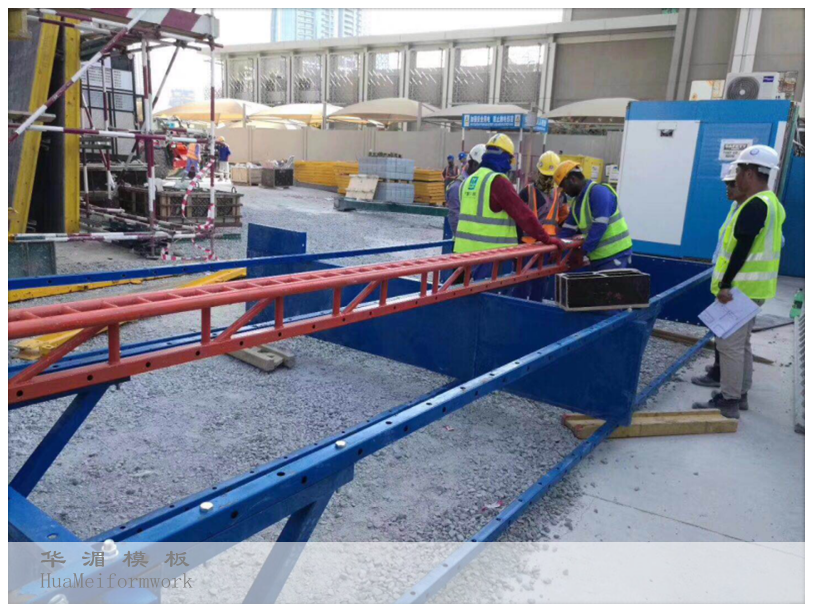

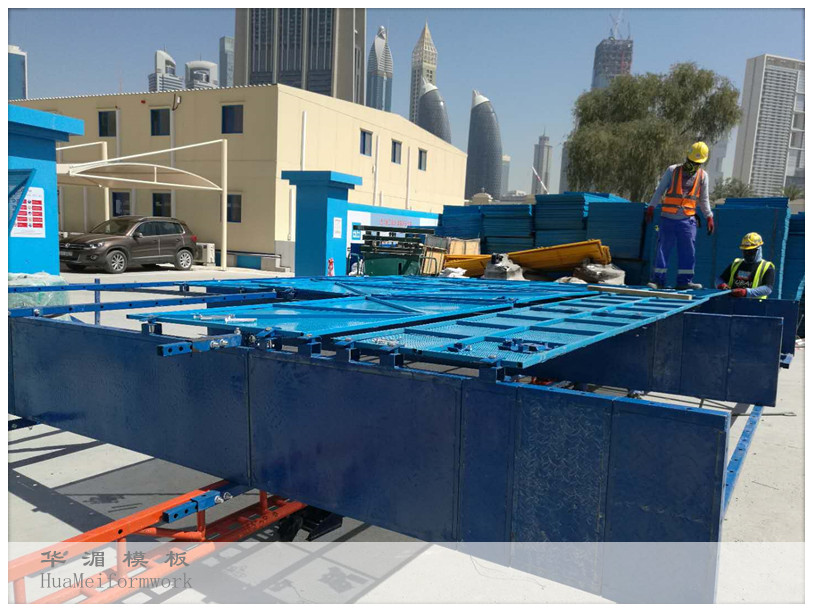

a 搭设爬架组装前平台→ b 铺设龙骨板→ c 连接龙骨板→ d 安装架体固定连接杆→e 竖龙骨的对接→ f 转角立柱处防护网片的安装→ g 导轨与龙骨板之间的连接→ h 导轨之间的连接→ i 防护网托扣的安装→ j 防护网片与托扣之间的连接→ k 安装附墙件以及卸荷支顶器→ l 安装内挑板以及翻板→ m 安装踢脚板→ n 水平拉结杆的连接→ o 电动葫芦各构件安装→ p 挂电动葫芦→ q 上、下承重梁的安装→ r 标准附墙支座的安装→ s 水平附墙支座安装→ t 斜拉杆的安装→ u 竖向斜弦杆的安装

4、爬架的关键技术要点

 根据《建筑施工工具式脚手架安全技术规范》JGJ202-2010强制条文规定:

① 架体高度不得大于5倍楼层高

② 架体宽度不得大于1.2m

③ 直线布置的架体支承跨度不得大于7m,折线或曲线布置的架体,相邻两主框架支撑点处的架体外侧距离不得大于5.4m

④ 架体的水平悬挑长度不得大于2m,且不得大于跨度的1/2

⑤ 架体全高与支撑跨度的乘积不得大于110㎡

5、爬架提升之前:

① 提升之前清扫干净架体内垃圾,打开所有翻板

② 提升时架体上不允许任何人员逗留,操作人员可在楼层内操作,严禁在架体上走动

③ 爬架提升之前,必须检查卸荷装置、防坠装置、防倾装置处于工作状态

④ 打开塔吊附着处的活动龙骨板和防护网片

⑤ 提升之前,翻板全部处于打开状态

5、爬架提升之后:

① 架体提升到位后用支顶器卸荷,每个机位至少安装两层卸荷支顶器。
